وقتی صحبت از تأییدیه ارت میشود، اولین پرسش معمولاً این است: «مقاومت چاه ارت چند اهم است؟» این عدد مهم است، اما بهتنهایی نمیتواند ایمن بودن یک کارگاه یا تأسیسات را ثابت کند. ممکن است مقاومت الکترود پایین باشد، ولی هادی حفاظتی قطع شده، اتصال بدنه یک تجهیز ناقص، همبندی نامطمئن یا روش اندازهگیری نامناسب باشد. در چنین شرایطی، یک عدد ظاهراً مطلوب میتواند تصویری گمراهکننده از وضعیت ایمنی ایجاد کند.
تأییدیه معتبر سیستم اتصال زمین حاصل یک فرایند است: شناسایی نوع سیستم، بررسی طراحی و اجزای اجراشده، بازرسی چشمی، کنترل پیوستگی و همبندی، انتخاب روش درست اندازهگیری، ثبت شرایط آزمون، تحلیل نتایج و ارائه اقدامات اصلاحی. هدف نهایی نیز صرفاً دریافت یک برگه نیست؛ هدف این است که در زمان بروز خطا، جریان از مسیر پیشبینیشده عبور کند و وسیله حفاظتی در زمان مناسب مدار معیوب را قطع کند.
نکته مهم برای کارفرما:هنگام استعلام، موضوع خدمت را «بازرسی و ارزیابی کامل سیستم اتصال زمین» اعلام کنید، نه صرفاً «تست چاه ارت». تست چاه ارت فقط وضعیت بخشی از سامانه را نشان میدهد و جایگزین آزمون پیوستگی هادیهای حفاظتی و همبندی تجهیزات و سازههای فلزی نیست.
سیستم اتصال زمین چه کاری انجام میدهد؟
سامانه اتصال زمین بخشی از حفاظت الکتریکی تأسیسات است و معمولاً چند وظیفه مرتبط را دنبال میکند:
- فراهمکردن مسیر مناسب برای عبور جریان خطا؛
- کمک به عملکرد صحیح تجهیزات حفاظتی؛
- محدودکردن ولتاژ تماس و ولتاژ گام؛
- همپتانسیلکردن بدنهها و اجزای فلزی در دسترس؛
- کاهش احتمال برقگرفتگی، آتشسوزی و آسیب تجهیزات؛
- کمک به کنترل اضافهولتاژها و آثار صاعقه در سامانههای مرتبط.
بنابراین «چاه ارت» فقط یکی از اجزای احتمالی سیستم است. الکترود زمین، هادی اتصال زمین، شینه اصلی ارت، هادیهای حفاظتی، اتصالات، جعبه آزمون و شبکه همبندی در کنار هم یک سامانه را میسازند. ایمنی این زنجیره به ضعیفترین حلقه آن وابسته است.
سیستم ارتینگ دقیقاً از چه بخشهایی تشکیل میشود؟

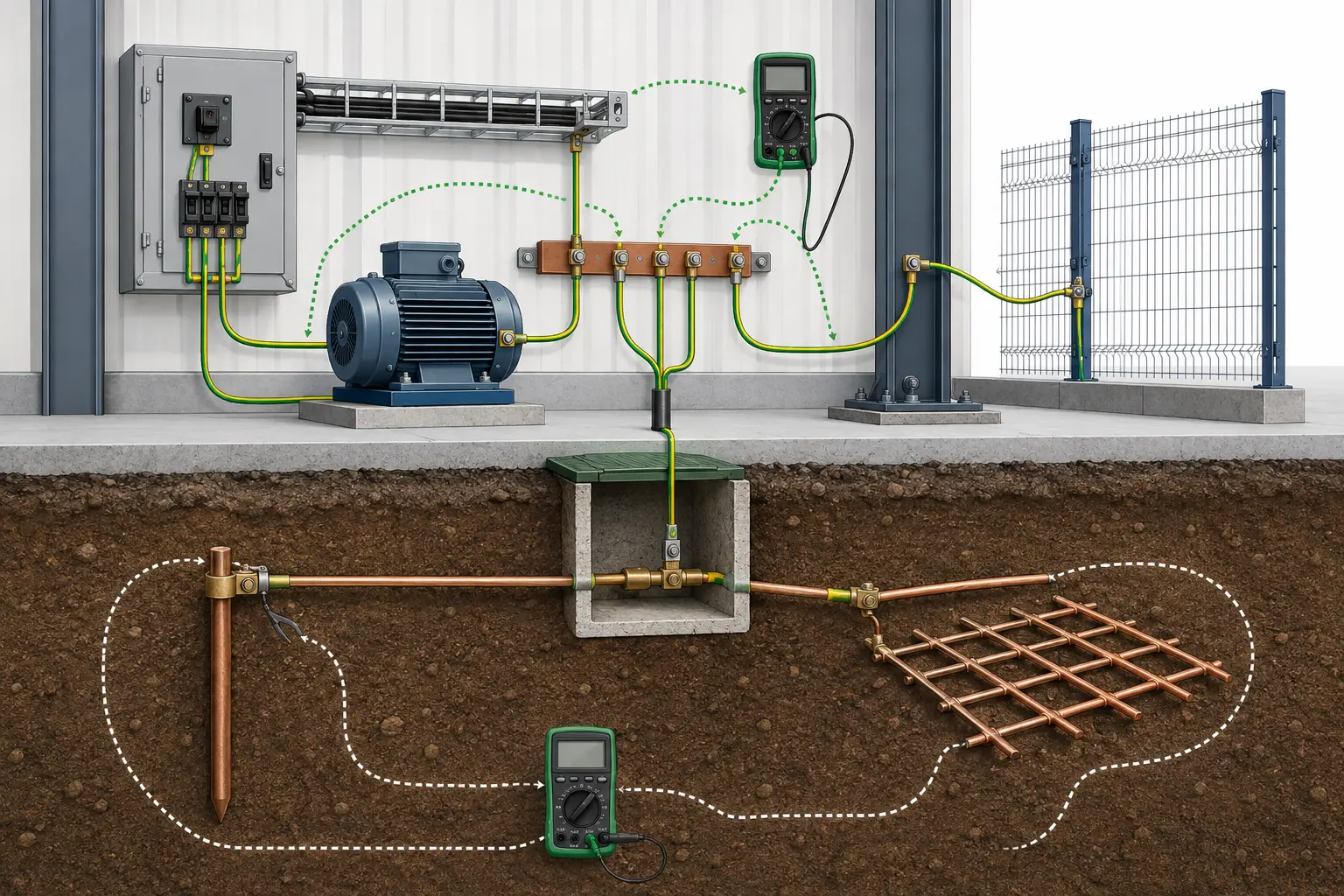

برای تعیین درست دامنه بازرسی، میتوان سیستم اتصال زمین را در دو بخش کلی دید:
| بخش سیستم | نمونه اجزا | ارزیابی اصلی |
|---|---|---|
| ۱. بخش گراندینگ و اجزای زیر سطح زمین | چاه ارت، میله ارت، الکترودها، شبکه مش و متعلقات مدفون | بازرسی وضعیت اجرا، اندازهگیری مستقل الکترودها و، در صورت لزوم، اندازهگیری مقاومت کل شبکه |
| ۲. تجهیزات، سازهها و رابطهای فلزی روی سطح زمین | تجهیزات تولید، توزیع و مصرف برق، تابلوها، بدنه ماشینآلات، سازههای فلزی، سینی کابل و هادیهای حفاظتی و رابط | بازرسی اتصالات و آزمون پیوستگی و همبندی الکتریکی |

در ارزیابی جامع، وضعیت الکترودها و شبکه مدفون با آزمونهای پیوستگی و همبندی تجهیزات روی زمین بهصورت جداگانه بررسی و سپس نتایج در کنار یکدیگر جمعبندی میشوند.
در اجرای میدانی، بخش دوم را میتوان به دو زیرگروه تفکیک کرد: نخست تجهیزات و قسمتهای هادی در دسترس، و دوم هادیها و رابطهایی که آنها را به شینه ارت و شبکه زمین متصل میکنند. این تفکیک کمک میکند هیچ تجهیز یا اتصال میانی از قلم نیفتد.
هر دو بخش باید جداگانه، با روش متناسب و توسط افراد یا مجموعههای دارای صلاحیت بررسی و مستند شوند. در موارد مشمول «آییننامه ایمنی سامانه اتصال زمین»، بررسی و مستندسازی باید با استفاده از خدمات مشاوران حفاظت فنی و خدمات ایمنی دارای صلاحیت مرتبط و مورد تأیید وزارت تعاون، کار و رفاه اجتماعی انجام شود. مطلوببودن مقاومت یک چاه یا الکترود به این معنا نیست که بدنه همه تجهیزات واقعاً به مسیر حفاظتی پیوسته است؛ همانطور که پیوستگی یک تجهیز نیز بهتنهایی کیفیت الکترود زمین را ثابت نمیکند.
چرا لیستبرداری تجهیزات قبل از استعلام ضروری است؟
دامنه واقعی کار فقط با دانستن تعداد چاههای ارت مشخص نمیشود. ممکن است یک مجموعه یک الکترود زمین داشته باشد، اما دهها تابلو، ماشین، سازه و مسیر فلزی داشته باشد که باید از نظر اتصال حفاظتی و همبندی بررسی شوند. به همین دلیل، فهرست تجهیزات مبنای تعیین حجم بازدید، تعداد نقاط آزمون، زمان اجرا و ساختار گزارش است.
در فهرست اولیه بهتر است این موارد ثبت شوند:
- تعداد و نوع چاهها، میلهها، الکترودها و خروجیهای شبکه مش؛
- تابلوهای اصلی و فرعی، جعبههای توزیع، منابع برق و تجهیزات حفاظتی؛
- پریزها و مصرفکنندههای ثابت یا قابلحمل مهم؛
- ماشینآلات، الکتروموتورها، پمپها، تجهیزات جوشکاری و تجهیزات فرایندی؛
- بدنهها، اسکلتها، فنسها، درهای فلزی، سایبانها و سایر قسمتهای هادی در دسترس؛
- سینی و نردبان کابل، شینههای ارت، هادیهای حفاظتی و رابطهای همبندی؛
- پستها، ترانسفورماتورها، ژنراتورها و فضاهای خاص، در صورت وجود.
اگر فهرست دقیق در دسترس نیست، بازدید اولیه و لیستبرداری در محل باید جزئی از دامنه خدمت باشد. اعلام صرفِ «تعداد چاه ارت» میتواند به برآورد ناقص، جاافتادن تجهیزات و گزارشی محدودتر از نیاز واقعی کارگاه منجر شود.
چرا یک عدد اهم برای تأیید سیستم کافی نیست؟
مقدار قابل قبول مقاومت زمین برای همه تأسیسات یک عدد ثابت و عمومی نیست. نوع شبکه و آرایش اتصال زمین، سطح ولتاژ، جریان خطا، وسیله حفاظتی، زمان قطع موردنیاز، شرایط خاک، نوع بهرهبرداری و حساسیت محل در تعیین معیار پذیرش اثر دارند.
به همین دلیل، عبارتهایی مانند «هر ارتی که زیر ۲ اهم باشد حتماً تأیید است» نباید بدون شناخت سیستم بهعنوان یک قاعده عمومی استفاده شوند. عدد پایینتر معمولاً مطلوب است، اما پایین بودن عدد فقط یکی از شواهد ارزیابی است. اگر مسیر هادی حفاظتی، همبندی بدنهها یا هماهنگی با وسیله حفاظتی کنترل نشده باشد، نتیجه اندازهگیری الکترود بهتنهایی ایمنی تجهیزات را تضمین نمیکند.
فرایند بررسی از استعلام تا گزارش نهایی چگونه است؟
برای اینکه بازدید میدانی و گزارش نهایی کامل باشند، فرایند معمول بهتر است با این ترتیب انجام شود:
- دریافت اطلاعات اولیه:کارفرما نقشهها، سوابق قبلی، تعداد الکترودها و فهرست تجهیزات و سازههای مشمول را ارسال میکند.
- تعیین دامنه خدمت:نقاط اندازهگیری مقاومت زمین، نقاط آزمون پیوستگی و همبندی، فضاهای خاص و نیاز یا عدم نیاز به لیستبرداری حضوری مشخص میشوند.
- آمادهسازی محل:دسترسی ایمن، همراهی فرد فنی کارفرما، امکان شناسایی مدارها و اتصالات و هماهنگیهای لازم برای آزمون فراهم میشود.
- بازرسی و آزمون:اجزای زیرزمینی و شبکه روی سطح زمین با روشهای جداگانه بررسی میشوند و مشاهدات و نتایج ثبت میگردند.
- تحلیل و گزارش:وضعیت هر بخش، نواقص، معیار پذیرش، اقدامات اصلاحی و نتیجه تأیید یا عدم تأیید بهصورت روشن اعلام میشود.
- اصلاح و آزمون مجدد، در صورت نیاز:پس از رفع نواقص، فقط نقاط مرتبط دوباره بررسی میشوند و سوابق بهروزرسانی میگردند.
این ترتیب باعث میشود نتیجه کار از ابتدا با دامنه واقعی تجهیزات منطبق باشد و کارفرما بداند تأیید نهایی بر چه نقاط و آزمونهایی استوار است.
یک تأییدیه ارت معتبر چه بخشهایی دارد؟
۱. شناسایی سیستم و بررسی مستندات
بازرسی باید با شناخت منبع تغذیه، سطح ولتاژ، نوع آرایش اتصال زمین، تجهیزات اصلی، محل الکترودها و نقشه مسیر هادیها آغاز شود. در تأسیسات موجود، سوابق تعمیرات و نتایج اندازهگیریهای قبلی نیز اهمیت زیادی دارند؛ زیرا روند تغییرات گاهی از یک عدد منفرد معنادارتر است.
مطابق ماده ۶۷ «آییننامه ایمنی سامانه اتصال زمین»، سامانه باید دارای شناسنامهای شامل مشخصات الکترود، ابعاد، تاریخ احداث، محل استقرار، جنس خاک، مقدار مقاومت اولیه، اندازهگیریهای بعدی، تغییرات سالیانه و مستندات بررسی باشد.
۲. بازرسی چشمی اجزا
پیش از هر اندازهگیری باید وضعیت واقعی اجزا دیده شود. موارد مهم بازرسی چشمی عبارتاند از:
- سالمبودن هادیهای حفاظتی و اتصال زمین؛
- شلنبودن، سوختگی یا شکستگی اتصالات؛
- نبود خوردگی شدید یا اتصال نامناسب فلزات غیرهمجنس؛
- سالمبودن شینه اصلی ارت و جعبههای آزمون؛
- اتصال صحیح بدنه تابلوها، ماشینآلات و سازههای فلزی؛
- حفظ پیوستگی سینی کابل، فنس، درها و سایر اجزای نیازمند همبندی؛
- نبود اتصال ناخواسته نول و ارت پس از نقطه تفکیک در آرایشهایی که این اتصال مجاز نیست؛
- حفاظت مکانیکی مناسب هادیها در برابر ضربه، بریدگی و دستکاری.
گاهی همین مرحله علت اصلی ناایمنی را آشکار میکند؛ برای مثال کابلی که از بیرون سالم به نظر میرسد ممکن است از ترمینال جدا شده باشد یا اتصال خوردهشدهای داشته باشد که هنگام خطا توان عبور جریان کافی را ندارد.
۳. آزمون پیوستگی و همبندی
هدف همبندی این است که اختلاف پتانسیل خطرناک میان بدنهها و اجزای فلزی در دسترس محدود شود. بنابراین باید پیوستگی الکتریکی مسیرها و مقاومت اتصالات با ابزار و روش مناسب بررسی شود.
اندازهگیری مقاومت الکترود زمین نمیتواند جای آزمون پیوستگی هادی حفاظتی و همبندی را بگیرد. ممکن است الکترود عملکرد مناسبی داشته باشد، اما تجهیزی به دلیل قطع هادی حفاظتی عملاً از شبکه ایمنی جدا مانده باشد.
۴. اندازهگیری مقاومت الکترود با روش متناسب
انتخاب روش آزمون به آرایش الکترودها و امکان جداسازی آنها بستگی دارد. مهمترین روشهای متداول عبارتاند از:
روش افت پتانسیل
روش افت پتانسیل، از جمله روش ۶۲ درصد، برای اندازهگیری دقیق الکترودهای منفرد و تحویل اولیه کاربرد زیادی دارد. در دستورالعمل توانیر برای تحویل اولیه سیستم زمین شبکه توزیع توصیه شده است که اندازهگیری پیش از اتصال الکترود به شبکه، با دستگاه دارای کالیبراسیون معتبر و بدون بارندگی یا آبیاری مصنوعی پیش از آزمون انجام شود. محل میلههای کمکی، مسیر آزمون و شرایط محیطی نیز باید ثبت شود تا نتایج بعدی قابل مقایسه باشند.
روش کلمپی
ارتسنج کلمپی ابزار سریع و مفیدی است، اما برای هر الکترودی قابل استفاده نیست. این روش به وجود یک حلقه بسته و مسیرهای زمین موازی نیاز دارد. در یک الکترود منفرد که مسیر برگشت موازی ندارد، عدد کلمپی مبنای معتبری برای مقاومت واقعی الکترود نیست.
آییننامه ایمنی سامانه اتصال زمین نیز استفاده از روش کلمپی را به وجود مسیر حلقه بسته با شرایط مشخص محدود کرده است. دستورالعمل توانیر هم این روش را بیشتر برای بازرسی دورهای شبکههایی با چند اتصال زمین موازی مناسب میداند، نه برای تحویل اولیه یک الکترود منفرد.
روش دو نقطهای
در این روش نتیجه آزمون مجموع مقاومت الکترود مورد بررسی و زمین مرجع است. بنابراین فقط در شرایط فنی مشخص و با شناخت محدودیتها میتوان از آن استفاده کرد. این روش معمولاً نباید بدون تحلیل و صرفاً به دلیل محدودیت فضا جایگزین روش دقیقتر شود.
شرایط محیطی چگونه نتیجه تست ارت را تغییر میدهد؟
رطوبت، دما، نوع و تراکم خاک، نمکهای محلول، لایهبندی خاک و فاصله از اجسام فلزی مدفون میتوانند نتیجه اندازهگیری را تغییر دهند. به همین دلیل، آبیاری محل الکترود درست پیش از آزمون ممکن است عددی موقت و غیرنماینده ایجاد کند.
طبق مواد ۱۵۳ و ۱۵۴ آییننامه، اندازهگیری در روزهای طوفانی، بارانی، برفی یا هنگام احتمال وقوع آذرخش ممنوع است و در مناطقی که تغییرات اقلیمی اثر قابل توجه دارد، اندازهگیری باید نماینده بدترین شرایط موجود باشد؛ مگر آنکه با اقدامات مهندسی، پایداری عملکرد سیستم در طول سال تضمین شده باشد.
ثبت تاریخ، وضعیت آبوهوا، شرایط خاک و بارندگیهای اخیر برای تفسیر نتیجه و مقایسه با دورههای بعد ضروری است.
دستگاه اندازهگیری و صلاحیت آزمونکننده
عدد اندازهگیریشده زمانی قابل اتکاست که دستگاه مناسب، سالم و دارای گواهی کالیبراسیون معتبر باشد. ماده ۱۶۱ آییننامه نیز بر معتبر بودن گواهی کالیبراسیون دستگاه اندازهگیری مقاومت اتصال زمین تأکید دارد.
از طرف دیگر، اجرای آزمون زمین میتواند با خطر ولتاژ گام، ولتاژ تماس و انتقال پتانسیل از تأسیسات مجاور همراه باشد. حتی بیبرقکردن یک تجهیز همیشه به معنای بیخطرشدن سامانه زمین نیست. انتخاب روش، جداسازی هادی، استقرار پرابها و تحلیل نتیجه باید توسط فرد دارای صلاحیت و با رعایت الزامات ایمنی انجام شود.
گزارش معتبر تست ارت باید چه اطلاعاتی داشته باشد؟
یک گزارش قابل پیگیری نباید فقط شامل عبارت «مورد تأیید است» و یک عدد مقاومت باشد. ماده ۱۶۴ آییننامه برای گزارش اندازهگیری و بررسی سامانه اتصال زمین، اطلاعاتی از این جنس را ضروری میداند:
- مشخصات فرد دارای صلاحیت و مشخصات کارگاه؛
- تاریخ اندازهگیری و شرایط محیطی خاک و هوا؛
- مشخصات دستگاه و مدارک کالیبراسیون؛
- مشخصات سامانه تغذیه و نوع سیستم اتصال زمین؛
- محل، نوع و آرایش الکترودها؛
- نتایج کنترل جریان و ولتاژ پیش از آزمون؛
- مسیر و راستای اندازهگیری؛
- نمودار نتایج، متناسب با روش آزمون؛
- نتیجه نهایی و وضعیت پذیرش.
در یک گزارش حرفهای بهتر است مشاهدات بازرسی چشمی، نتایج آزمون پیوستگی و همبندی، تصاویر نواقص، معیار پذیرش و پیشنهاد اقدامات اصلاحی نیز درج شوند.
گزارش همچنین باید دامنه بررسی را شفاف کند: چه الکترودهایی مستقل یا بهصورت کل اندازهگیری شدهاند، کدام تجهیزات و سازهها آزمون پیوستگی یا همبندی داشتهاند و چه مواردی خارج از دامنه یا غیرقابل دسترس بودهاند. بدون این مرزبندی، عبارت کلی «سیستم ارت تأیید شد» میتواند برداشت نادرستی ایجاد کند.
تأییدیه جامع چگونه از جداول نتایج به دست میآید؟
در یک گزارش جامع، جداول فقط برای مرتبکردن اطلاعات نیستند؛ هر جدول نتیجه یکی از بخشهای سیستم را قابل ردیابی میکند و نظر نهایی از کنار هم قرارگرفتن آنها به دست میآید. ساختار پیشنهادی گزارش میتواند شامل این بخشها باشد:
- جدول اطلاعات عمومی و دامنه بررسی:مشخصات کارگاه، نوع سیستم برق و ارت، تعداد الکترودها، فضاها و تجهیزات معرفیشده، محدودیتهای دسترسی و موارد خارج از دامنه.
- جدول نتایج گراندینگ:موقعیت و نوع هر الکترود، روش آزمون، مقاومت مستقل، مقاومت کل شبکه در صورت امکان و نیاز، شرایط محیطی، معیار پذیرش و نتیجه هر نقطه.
- جدول لیست تجهیزات و نقاط در معرض:تابلوها، ماشینآلات، مصرفکنندهها، سازهها، فنسها، سینیهای کابل و دیگر قسمتهایی که باید به شبکه حفاظتی متصل باشند.
- جدول پیوستگی و همبندی:نقطه مبنا، تجهیز یا نقطه دوم، برقرار یا برقرارنبودن مسیر، مقدار اندازهگیریشده در صورت نیاز، نقص مشاهدهشده و اقدام اصلاحی پیشنهادی.
- سنجشهای تکمیلی متناسب با سیستم:مواردی مانند امپدانس حلقه خطا، وضعیت کلیدهای جریان باقیمانده و هماهنگی حفاظت، فقط هنگامی که در دامنه خدمت و برای نوع تأسیسات مرتبط باشند.
بنابراین نتیجه نهایی یک جمعبندی مشترک است. ممکن است مقاومت مستقل و کل الکترودها مناسب باشد، اما قطع یک هادی حفاظتی، برقرارنبودن همبندی یک سازه، ناقصبودن فهرست تجهیزات یا وجود نقص مؤثر در مسیر حفاظت باعث شود کل سیستم قابل تأیید نباشد. در مقابل، ثبت «پیوستگی برقرار است» نیز بدون بررسی بخش گراندینگ برای تأیید کامل کافی نیست.
یک گزارش حرفهای باید موارد بررسینشده، نقاط غیرقابل دسترس و اطلاعاتی را که صرفاً بر اساس اظهارات کارفرما ثبت شدهاند نیز مشخص کند. کارفرما باید فهرست نهایی را بازبینی کند و هر تجهیز جاافتاده، جابهجایی دستگاه، تغییر کابلکشی یا اصلاح اتصال را برای بررسی یا آزمون مجدد اعلام نماید.
مرز تأییدیه:جامعبودن گزارش به معنای پوشش کامل اجزای تعریفشده در دامنه بازرسی است، نه تضمین مطلقِ نبود حادثه یا جایگزینی همه محاسبات طراحی. محاسباتی مانند مقاومت ویژه خاک، جریان اتصال کوتاه، ولتاژ تماس و گام یا استحکام الکترومکانیکی، اگر جزو خدمت مورد درخواست باشند، باید جداگانه در دامنه کار ذکر شوند.
متن پیشنهادی کارفرما برای درخواست خدمت
برای جلوگیری از محدودشدن ناخواسته کار به تست چاه ارت، میتوانید در استعلام یا درخواست بازدید بنویسید:
«بازرسی و ارزیابی کامل سیستم اتصال زمین مجموعه، شامل شناسایی و لیستبرداری اجزای مشمول، اندازهگیری مقاومت الکترودهای زمین بهصورت مستقل و کل متناسب با آرایش سیستم، کنترل پیوستگی هادیهای حفاظتی، آزمون همبندی تجهیزات و سازههای فلزی، بررسی اتصالات و ارائه گزارش نهایی شامل نتایج، نواقص، اقدامات اصلاحی و وضعیت تأیید یا عدم تأیید.»
پیش از نهاییکردن استعلام، بهتر است فهرست تجهیزات و نقاط مورد انتظار نیز پیوست شود؛ در غیر این صورت، بازدید اولیه برای تعیین دامنه کار درخواست شود.
بازرسی دورهای چه زمانی لازم است؟
سامانه اتصال زمین در طول زمان ثابت نمیماند. خوردگی، نشست خاک، خشکی، آسیب مکانیکی، تعمیرات تأسیسات، سرقت هادی و تغییر مسیر کابلها میتوانند عملکرد آن را تغییر دهند. بنابراین بازرسی و اندازهگیری دورهای باید بر اساس مقررات مربوط، نوع تأسیسات، شرایط محیطی، سطح ریسک و سوابق نتایج برنامهریزی شود.
دستورالعمل توانیر برای سیستمهای زمین شبکه توزیع، بازرسی چشمی، اندازهگیری مقاومت الکترودها، مقاومت اتصالات، بررسی همبندی و کنترل جدایی سیستمهای زمین را بهصورت سالیانه پیشبینی کرده است. این فاصله زمانی را نباید بدون بررسی به همه کارگاهها تعمیم داد؛ برنامه هر کارگاه باید با مقررات و شرایط همان تأسیسات تطبیق داده شود. برای تأسیسات موقت نیز آییننامه الزامات سختگیرانهتری دارد و در شرایط مقرر، آزمونهای دورهای با فاصله کمتر از سه ماه را الزام کرده است.
خطاهای رایج در دریافت یا صدور تأییدیه ارت
- تقلیل کل بازرسی به یک عدد اهم؛
- اعلام فقط تعداد چاهها و نادیدهگرفتن تعداد تجهیزات، سازهها و نقاط همبندی؛
- استفاده از ارتسنج کلمپی برای الکترود منفرد؛
- آبیاری خاک درست پیش از اندازهگیری برای کاهش موقت عدد؛
- استفاده از دستگاه بدون کالیبراسیون معتبر؛
- اندازهگیری در شرایط جوی نامناسب؛
- ثبتنکردن مسیر پرابها، وضعیت خاک و شرایط محیطی؛
- نادیدهگرفتن پیوستگی هادیهای حفاظتی و همبندی بدنهها؛
- بیتوجهی به خوردگی، اتصالات سست یا فلزات غیرهمجنس؛
- نداشتن شناسنامه و سابقه قابل مقایسه برای سامانه؛
- اعلام تأیید بدون ذکر معیار پذیرش و محدودیت روش آزمون.
جمعبندی
تأییدیه ارت معتبر یک «عدد» نیست؛ یک ارزیابی مستند از کل مسیر حفاظت است. نتیجه زمانی قابل اعتماد خواهد بود که نوع سیستم شناخته شده، اجزا و همبندیها بازرسی شده، روش اندازهگیری درست انتخاب شده، شرایط محیطی و کالیبراسیون ثبت شده و نواقص احتمالی به اقدام اصلاحی مشخص تبدیل شده باشند.
شرکت سبز ایمن صنعت اروند (سیصا) خدمات بررسی، اندازهگیری و مستندسازی سیستمهای اتصال زمین و همبندی را برای کارگاهها و تأسیسات صنعتی ارائه میکند. برای ارزیابی اولیه، بهتر است نقشه برق، سوابق تستهای قبلی، مشخصات تجهیزات، فهرست بدنهها و سازههای فلزی و تصاویر وضعیت موجود در اختیار کارشناس قرار گیرد. اگر این اطلاعات آماده نیست، میتوان لیستبرداری اولیه در محل را در دامنه کار قرار داد تا استعلام و بازرسی بر اساس وضعیت واقعی مجموعه انجام شود.
یادآوری:مطالب این مقاله راهنمای عمومی است. طراحی، تعیین معیار پذیرش و صدور نظر نهایی باید با توجه به مشخصات واقعی تأسیسات و توسط شخص یا مجموعه دارای صلاحیت انجام شود.
پرسشهای متداول
مقاومت چاه ارت باید چند اهم باشد؟
یک عدد ثابت برای همه کاربریها وجود ندارد. مقدار قابل قبول به نوع سیستم اتصال زمین، سطح ولتاژ، وسیله حفاظتی، جریان خطا، زمان قطع، شرایط محل و ضوابط اختصاصی تأسیسات وابسته است. پایین بودن مقاومت مهم است، اما بهتنهایی برای تأیید کل سامانه کافی نیست.
آیا تست کلمپی برای صدور تأییدیه کافی است؟
خیر، نه در همه شرایط. روش کلمپی به مسیر حلقه بسته و زمینهای موازی نیاز دارد و برای الکترود منفرد مناسب نیست. این روش بیشتر در بازرسیهای دورهای و در آرایشهای فنی سازگار با آن کاربرد دارد.
آیا خیسکردن چاه ارت قبل از تست مجاز است؟
خیسکردن موقت محل پیش از آزمون میتواند عددی غیرواقعی و غیرقابل تعمیم به دوره خشک ایجاد کند. شرایط رطوبت و بارندگی باید ثبت شود و آزمون نماینده وضعیت واقعی بهرهبرداری باشد.
تأییدیه ارت تا چه مدت اعتبار دارد؟
مدت واحدی برای همه تأسیسات وجود ندارد. نوع کارگاه، مقررات حاکم، میزان ریسک، شرایط محیطی و سوابق اندازهگیری، برنامه بازرسی را تعیین میکنند. همچنین هر تغییر مهم، آسیب، تعمیر یا جابهجایی در سیستم میتواند نیاز به بازرسی مجدد ایجاد کند.
برای بازدید سیستم اتصال زمین چه مدارکی آماده کنیم؟
نقشه تکخطی برق، نقشه یا کروکی الکترودها، شناسنامه سیستم، گزارشهای قبلی، گواهی کالیبراسیون تجهیزات اندازهگیری قبلی، سوابق تعمیرات و فهرست تجهیزات و بدنههای متصل به سامانه، فرایند بررسی را دقیقتر میکنند.
آیا اعلام تعداد چاههای ارت برای استعلام کافی است؟
معمولاً خیر. تعداد چاهها فقط حجم آزمون بخش زیرزمینی را نشان میدهد. برای تعیین دامنه کامل باید تابلوها، ماشینآلات، مصرفکنندهها، سازههای فلزی، سینیهای کابل، هادیهای حفاظتی و سایر نقاط نیازمند آزمون پیوستگی و همبندی نیز مشخص شوند. اگر این فهرست وجود ندارد، بهتر است ابتدا لیستبرداری در محل انجام شود.
منابع مقاله
- آییننامه ایمنی سامانه اتصال زمین، مصوب ۱۴۰۱/۰۹/۳۰، روزنامه رسمی جمهوری اسلامی ایران، شماره ۲۲۶۷۷؛ بهویژه مواد ۶۷ و ۱۵۰ تا ۱۶۸.
- دستورالعمل سیستم اتصال زمین شبکههای توزیع، شرکت توانیر، کد
TAV-112-07/00، ۱۴۰۲؛ بهویژه فصلهای اجزا و تجهیزات، طراحی، و تست و بازرسی سیستم زمین. - از اشتباه تا واقعیت در صدور تأییدیه ارتینگ، ارائه آموزشی مهندس عزتالله پرتوی شال؛ استفاده برای شناسایی نمونههای اجرایی و خطاهای رایج.
- فرم لیستبرداری از تجهیزات برقیو نمونه ساختار استعلام خدمات ارزیابی سیستم اتصال زمین؛ استفاده برای تدوین دامنه کار، گروهبندی تجهیزات و فرایند پیش از بازدید، بدون استفاده از اطلاعات اختصاصی کارفرما یا قیمتها.
